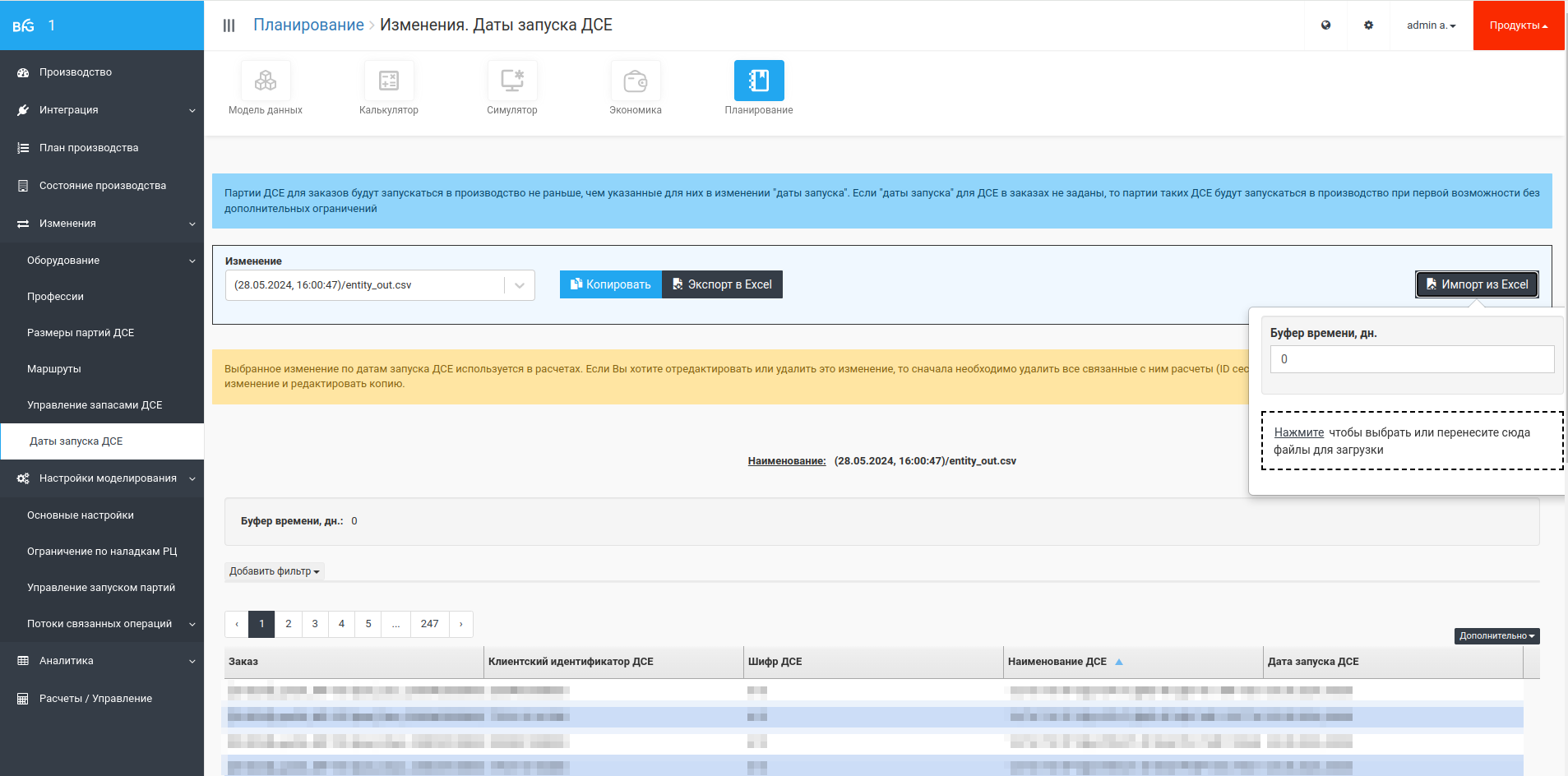

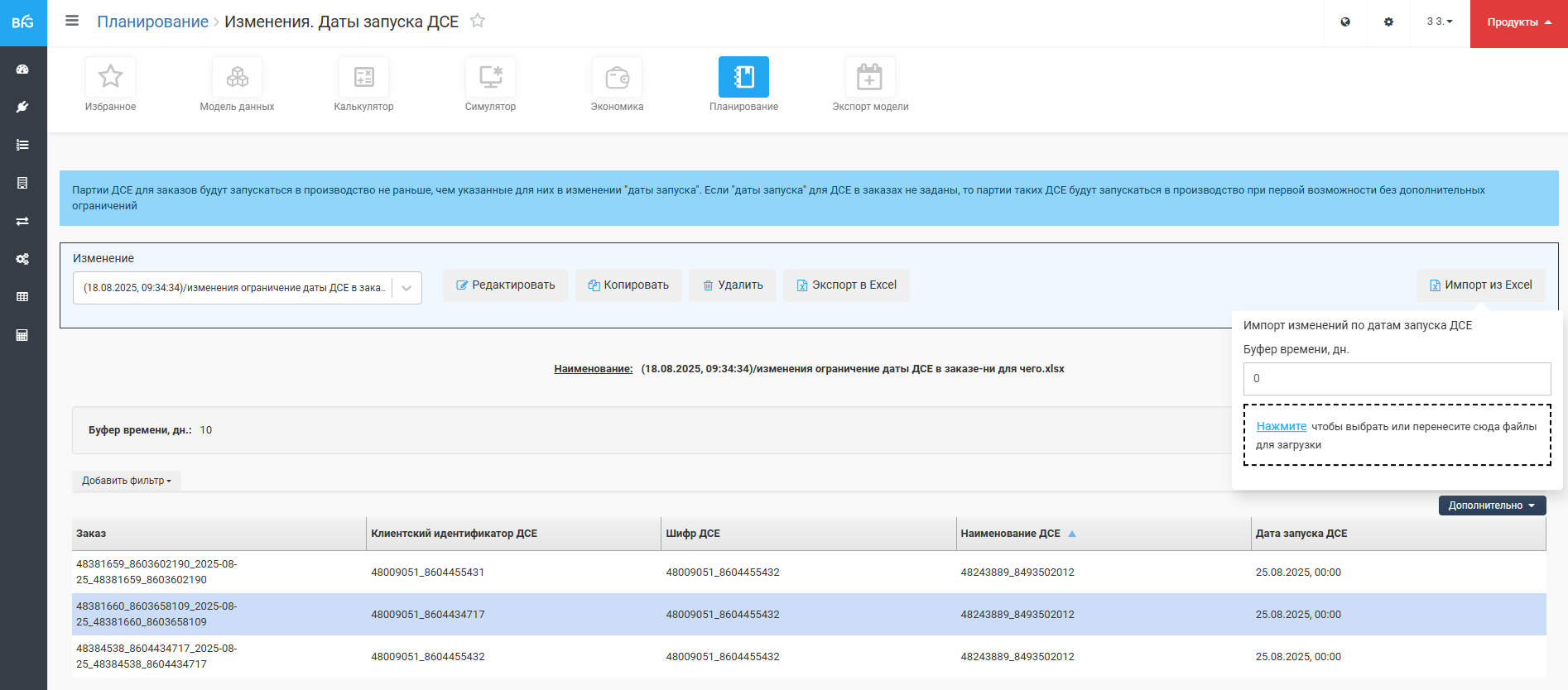

Ограничение на дату запуска ДСЕ в заказе оформляется как изменение, и предназначено для предотвращения ранних запусков и последующего длительного пролеживания в ожидании потребления, применяется в модулях Симулятор и Планирование. Используемая в BFG-IS концепция имитационного моделирования предполагает (см.), что если ДСЕ может быть произведена в соответствии с ее приоритетом, то она будет производиться. В ситуации, когда параллельно производятся ДСЕ с коротким циклом и длинноцикловое, возможно "слишком" раннее изготовление короткоциклового ДСЕ, что может быть не нужно и просто занимать место и время. (Как пример - основное изделие имеет цикл изготовления два месяца, а ящик для него - один день. Очевидно, что ящик не нужно запускать в производство сразу, а лучше сместить запуск к моменту, когда ящик нужен).

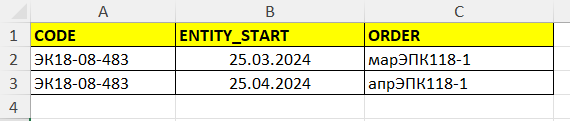

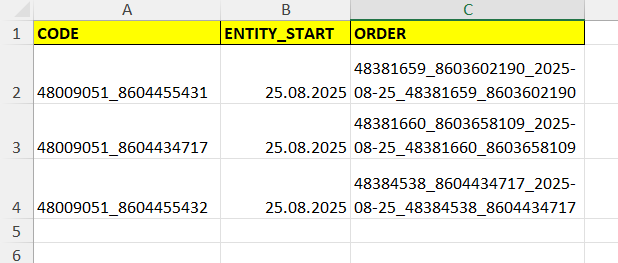

Изменение может быть создано только во внешнем файле .csv или .xls, и должны содержать поля: CODE код ДСЕ, ORDER - имя заказа, для которого нужно "придержать" запуск ДСЕ, ENTITY_START дата в формате iso8601, после которой запуск ДСЕ возможен. При импорте возможно завести значение буфера (сдвига "влево" от введенной даты)
Поскольку дата потребления таких ДСЕ заранее неизвестны, то рекомендуется следующая схема расчета:

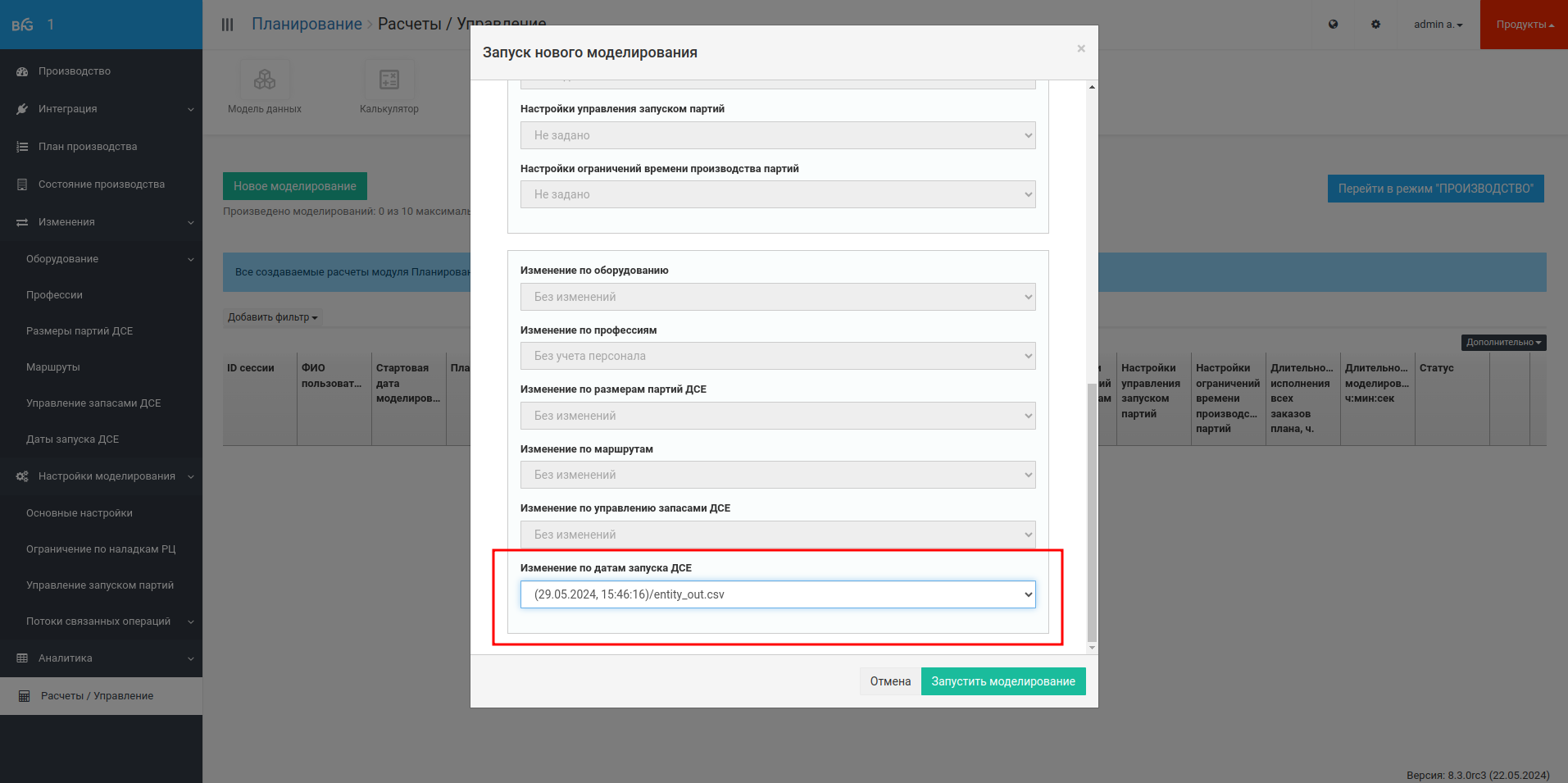

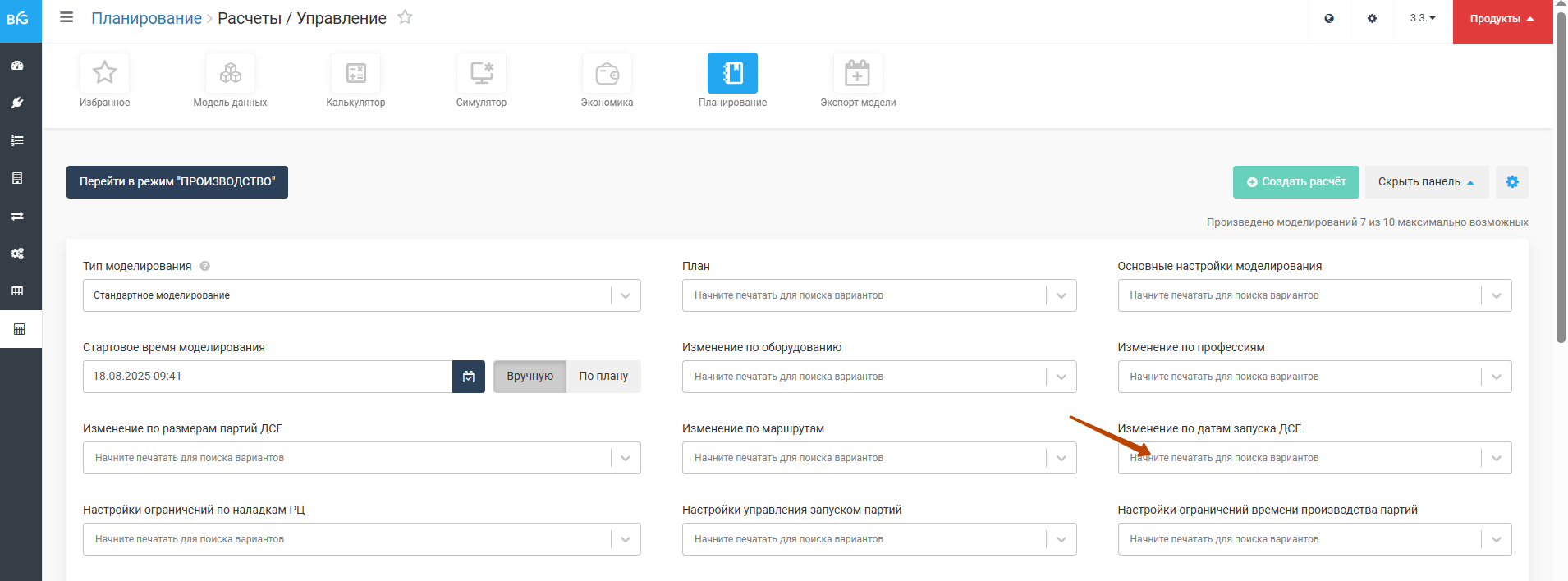

Для вызова изменения в расчете необходимо выбрать импортированное или модифицированное изменение в окне запуска расчета. Фактическая дата старта работы над ДСЕ определится в моделировании, введенная в изменении дата с учетом буфера означает "не раньше".
