Изменения по маршрутам

В BFG-IS процесс обработки ДСЕ определяется маршрутом, которому соответствует перечень операций, описанных в технологии. Любая ДСЕ может иметь несколько возможных маршрутов (см. заполнение основных данных ), в числе которых обязательно должны быть - основной, и прочие - альтернативные. Принято, что при отсутствии специальных указаний обработка производится по основному маршруту.

Основанием для перехода на один или несколько альтернативных маршрутов является вызов при расчете изменения по маршрутам.При подготовке файла с изменениям необходимо заполнить три поля, связывающие код ДСЕ, используемый альтернативный маршрут и заказы, на которые распространяется действие изменения.Данные могут быть представлены в виде файла .csv или в виде листа книги Excel, но при этом значащий лист должен быть первым слева.

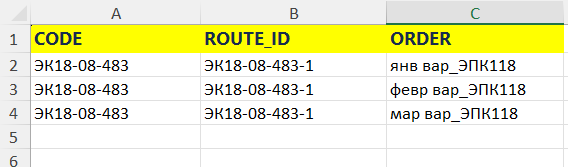

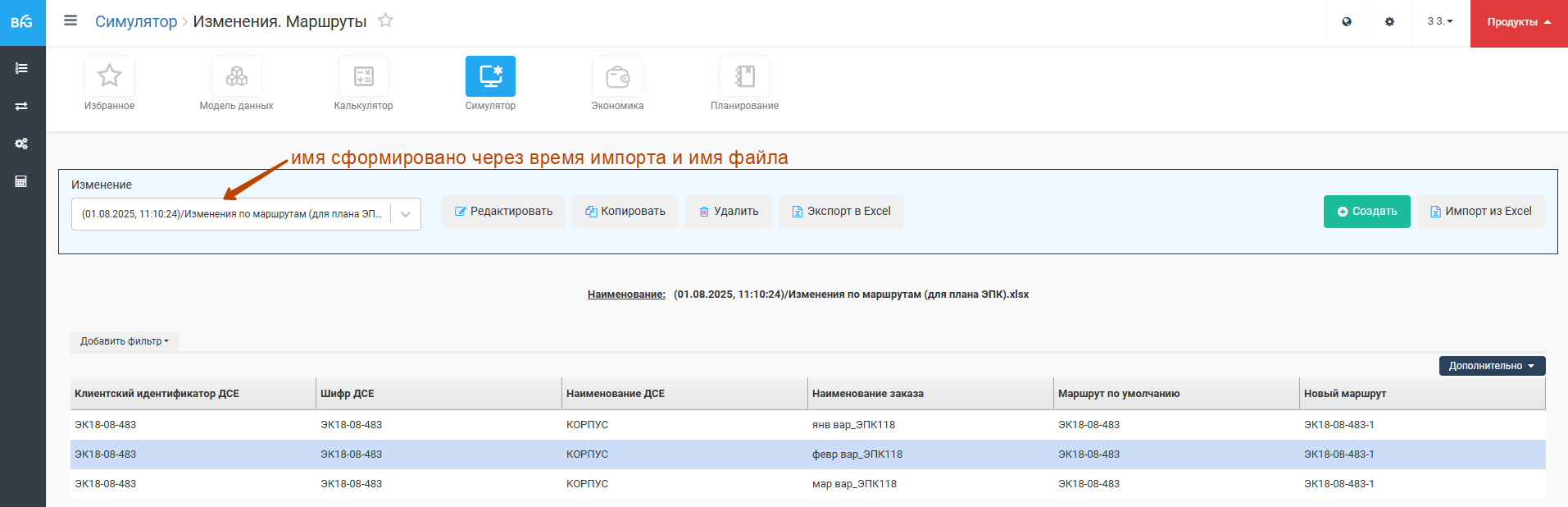

Пример содержания листа дан в приведенном ниже фрагменте: После импорта в систему изменение будет выглядеть как: Для создания изменения внутри системы нужно пройти на Изменения-Маршруты (в любом разделе - Калькулятор, Симулятор, Планирование) после нажатия "Создать" откроется окно ввода/редактирования Выбор заказа позволяет распространить действие изменения на весь план (если заказ на выбран) или на конкретный заказ, причем заказ может присутствовать в планах, а может и не быть ни в одном из уже введенных в систему (т.е. возможно "предназначить" изменение будущим заказам). Изменение сохранится после нажатия "Сохранить"

Действие изменения.

Если заказ указан - изменение применяется только на партии этого заказа, если заказа в плане нет - изменение не применяется. Если заказ не указан, то изменение применяется для всех новых партий ДСЕ.

В случае, когда для ДСЕ есть несколько альтернативных маршрутов, то в рамках одного изменения можно назначить разным заказам отличающиеся маршруты. Если в изменении было указано ДСЕ для заказа, которого нет в плане данной сессии моделирования - то указанная часть изменения будет пропущена без вывода информации об этом в каком либо виде.

Кроме смены маршрутов через изменения, их можно поменять через свойства НЗП. (Такая возможность существует из-за того, что при описании состояния производства (см.) используется идентификатор операции, который в модели данных напрямую привязан к используемому маршруту. Если физически состояние партии позволяет пустить ее по другому маршруту, то для этого нужно присвоить партии идентфикатор операции этого маршрута. Такая процедура должна быть сделана вне системы, над файлом, описывающим НЗП).

Приоритеты использования изменений применительно к партиям будут (в порядке уменьшения приоритета):

  1. изменение через НЗП - вне зависимости от других назначений маршрутов, партии в НЗП доделываются по их текущим маршрутам
  2. маршрут, назначенный для ДСЕ конкретного заказа - даже если есть маршрут, для которого в изменении не указан заказ (т.е. действующий на все заказы), конкретный заказ (его новые партии) будет делаться по названному маршруту
  3. маршрут для всех заказов - применяется для всех новых партий по прочим заказам
